Integração Logística: Fornecedor ao Canteiro
Na construção civil, a logística integrada é essencial para evitar atrasos, desperdícios e custos desnecessários. Quando setores como compras, engenharia e fornecedores trabalham de forma isolada, surgem problemas como materiais em falta, excesso de stock e custos elevados. Soluções como o modelo Just-in-Time e ferramentas digitais, como o Assistente de vendas MAGO, permitem sincronizar entregas, rastrear materiais em tempo real e reduzir desperdícios até 40%. A chave está na coordenação entre todas as partes para garantir que os materiais chegam no momento certo e na quantidade certa, otimizando processos e controlando custos.
Processos integrados de compras e suprimentos na construção civil [Sienge Podcast #30]

sbb-itb-1ae0dd8
1. Logística Fragmentada
Em muitas obras, os departamentos de compras, engenharia e planeamento funcionam de forma isolada. Cada área segue os seus próprios processos, o que cria uma falta de comunicação e coordenação. O resultado? Ninguém tem uma visão global do projeto, e os problemas só são detetados quando já causaram prejuízos. Este isolamento operacional leva a desafios práticos que afetam diretamente as entregas e a gestão de stocks.
Como explica Christiano Rattes, Diretor de Compras da Emccamp:
"If we don't have engineering, planning, and supplies integrated, a lot of money is lost. We often buy material at the wrong time or in excess, which increases waste."
Entregas sem coordenação
Quando os processos não estão alinhados, as entregas tornam-se imprevisíveis. Sem um sistema que ligue fornecedores e canteiros de obra, os materiais chegam atrasados, em quantidades erradas ou com especificações inadequadas. Um exemplo crítico é o betão: sendo um material perecível, precisa de ser descarregado dentro de um intervalo de tempo muito específico. Qualquer atraso pode comprometer a qualidade estrutural e gerar perdas financeiras imediatas.
Falta de visibilidade no stock
A ausência de uma integração de dados eficaz faz com que ninguém tenha um controlo exato do que está disponível na obra. André Pimenta, CEO da Motz, descreve bem este problema:
"A falta de controle de entrada e saída pode gerar falhas graves, como falta de materiais na obra ou perda de prazos de validade que ocasionam desperdícios."
Sem um controlo rigoroso, surgem situações como compras de emergência - que são mais caras e menos eficientes - ou acumulação de materiais que acabam por se deteriorar, resultando em desperdícios evitáveis.
O custo real da fragmentação
A falta de eficiência logística reflete-se diretamente no orçamento. Otávio Pepe, Diretor para o Brasil da Clever Global, destaca:
"The more logistics delays a project, the longer the fixed administrative team of the project is required, directly impacting fixed costs."
Portanto, a logística fragmentada não é apenas um problema de organização, mas também um peso financeiro significativo que se acumula ao longo do projeto. Estes custos crescentes sublinham a urgência de adotar uma abordagem integrada, tema que será abordado na próxima secção.
2. Logística Integrada (com ferramentas como o Assistente de vendas MAGO)
A logística fragmentada pode ser um verdadeiro desafio. Para enfrentá-lo, é essencial adotar uma abordagem integrada que conecte todas as áreas envolvidas - compras, engenharia, planeamento e fornecedores - num fluxo único de informação. Este modelo ajuda a evitar problemas recorrentes e a otimizar processos.
Fiabilidade nas entregas
Uma das grandes vantagens da logística integrada é a fiabilidade nas entregas. Com sistemas como EDI (Electronic Data Interchange) e VMI (Vendor Managed Inventory), os fornecedores têm acesso a dados em tempo real sobre o consumo no canteiro. Isso permite a reposição automática de materiais, eliminando a necessidade de pedidos manuais. Os materiais chegam no momento certo, evitando tanto o excesso de stock como atrasos que possam comprometer o andamento da obra.
Um exemplo prático é o da Construtora Tenda, liderada por Fábio Doudek, que implementou uma "Torre de Controlo" centralizada. Este sistema transformou a produção num modelo industrial, melhorando a previsibilidade das entregas e reduzindo atrasos. Esta abordagem mostra como a integração pode resolver os problemas de coordenação típicos de uma logística fragmentada.
Visibilidade do stock em tempo real
Com tecnologias como IoT e RFID, é possível rastrear cada material desde o momento do pedido até à sua aplicação no canteiro. Ferramentas como QR codes e leitores de código de barras ajudam a garantir que o responsável saiba exatamente o que está disponível e onde está armazenado. Isso reduz erros de contagem e evita compras de última hora.
Rebecca Pavanello, da Emccamp, resume bem a importância de organizar os processos antes de os digitalizar:
"Digitalizar um processo desorganizado é digitalizar o caos. A ordem correta é: método → processo → pessoas treinadas → automação."
Esta visibilidade não só melhora a gestão de materiais, como também prepara o terreno para ganhos em eficiência operacional.
Eficiência operacional e controlo de custos
Outro benefício claro da logística integrada é a possibilidade de implementar o modelo Just-in-Time, onde os materiais chegam diretamente às frentes de trabalho. Isso otimiza o espaço no canteiro e minimiza perdas por deterioração. A Emccamp provou a eficácia deste modelo em 2024, ao coordenar compras de terraplanagem com mais de 30 dias de antecedência, o que resultou numa redução de custos de até 57%.
Ferramentas como o Assistente de vendas MAGO são essenciais neste contexto. Esta plataforma centraliza tarefas como a submissão de listas de materiais, verificação de stock e preços junto de vários fornecedores, e coordenação de entregas. Com cotações otimizadas por IA e acompanhamento direto via WhatsApp, elimina-se a comunicação dispersa. Assim, as equipas de obra podem focar-se no que realmente importa: construir com eficiência.
Prós e Contras

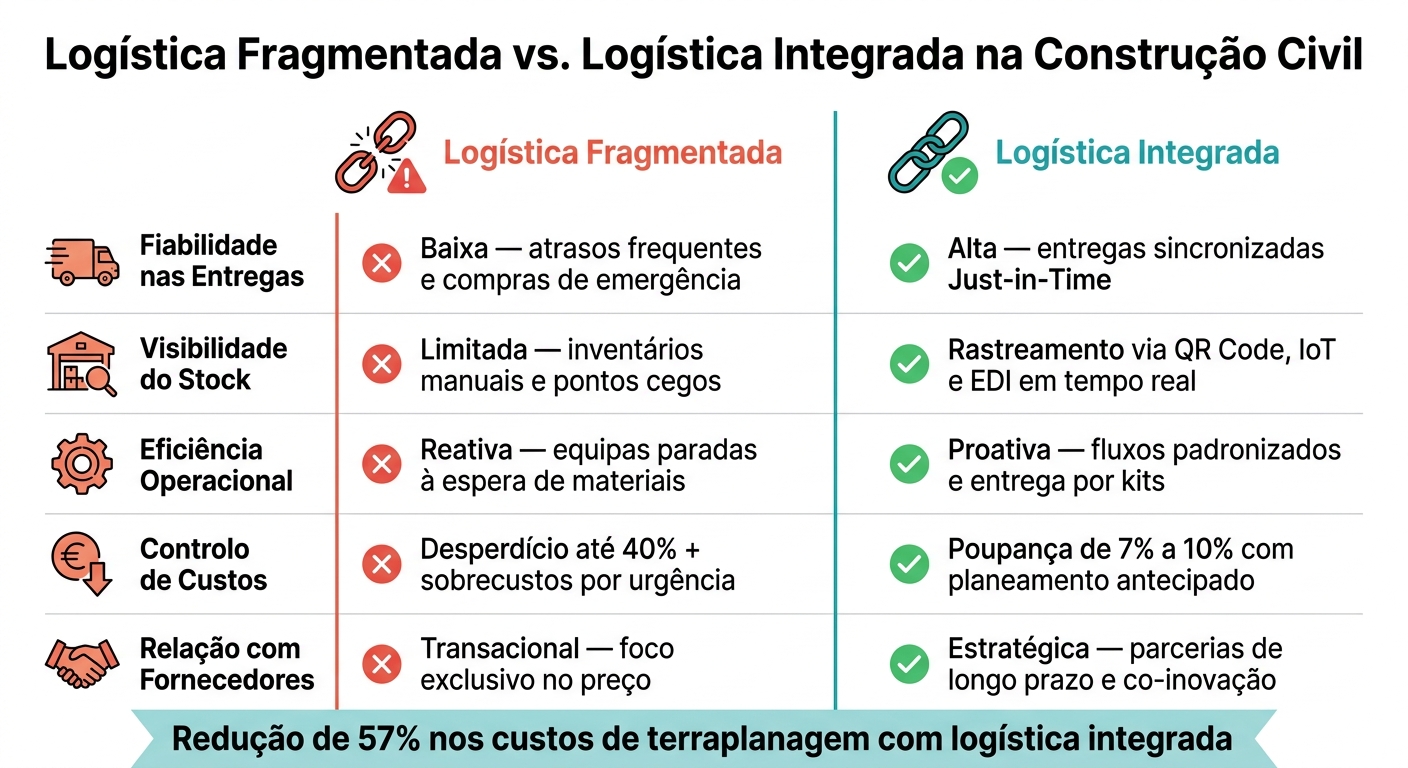

Logística Fragmentada vs. Integrada na Construção Civil
Após analisar os modelos, apresentamos uma comparação direta dos principais aspetos:
| Critério | Logística Fragmentada | Logística Integrada |
|---|---|---|
| Fiabilidade nas entregas | Baixa; atrasos frequentes e aquisições de emergência | Alta; entregas sincronizadas com o ritmo da obra (Just-in-Time) |
| Visibilidade do stock | Limitada; inventários manuais e "pontos cegos" | Rastreamento via QR Code, IoT e EDI |
| Eficiência operacional | Reativa; equipas paradas à espera de materiais | Proativa; fluxos padronizados e entrega por kits |
| Controlo de custos | Complementar à análise anterior, o desperdício pode atingir 40% com sobrecustos por urgência | Poupança de 7% a 10% com planeamento antecipado |
| Relação com fornecedores | Transacional; foco exclusivo no preço | Estratégica; parcerias de longo prazo e co-inovação |
Esta tabela oferece uma visão clara das diferenças entre os dois modelos, que serão exploradas em maior detalhe a seguir.
Os dados destacam como a fragmentação operacional pode desencadear efeitos em cadeia. Por exemplo, um atraso numa entrega pode paralisar equipas inteiras, resultando em custos operacionais mais elevados. A logística integrada resolve este problema ao antecipar necessidades e ao alinhar todas as partes envolvidas – desde engenharia e compras até fornecedores – numa única cadeia de informação.
Ramon Teixeira, CEO da ETR Interim Management, resume bem esta questão:
"A improvisação e a urgência são caras. O planeamento é o que transforma o aprovisionamento numa área estratégica."
Além disso, o impacto da desorganização muitas vezes passa despercebido. Um exemplo disso são os 30% dos custos internos gerados por movimentações desnecessárias devido a armazenamento inadequado. Estes custos, embora raramente apareçam diretamente numa fatura, acabam por reduzir as margens de lucro de forma significativa. Assim, a integração logística não é apenas uma questão tecnológica – trata-se de uma decisão de gestão que pode gerar resultados concretos e mensuráveis.
Conclusão
A análise mostra que uma logística fragmentada pode gerar custos ocultos, enquanto uma gestão integrada transforma a cadeia de fornecimento numa verdadeira vantagem competitiva. A seguir, destacamos como esta abordagem se reflete em resultados concretos no terreno.
Ao integrar engenharia, compras e fornecedores já na fase de projeto, é possível antecipar necessidades, padronizar materiais e alinhar entregas ao ritmo da obra. Os resultados são claros: uma redução de 57% nos custos de terraplanagem e um aumento de 16,7% na eficiência da execução dos serviços.
Ferramentas como o Assistente de vendas MAGO desempenham um papel essencial neste processo. Estas plataformas centralizam orçamentos, verificam stocks e coordenam fornecedores, eliminando barreiras operacionais e garantindo que os materiais chegam ao canteiro no momento certo.
Esta mudança operacional reflete também uma evolução de mentalidade. Como destaca Luiz Henrique Escobar, CEO da Venddor:
"No futuro, o profissional de aprovisionamento atuará como integrador, fluindo entre áreas e dados, dominando tecnologias, processos e estratégias."
Adotar a logística integrada não requer uma transformação abrupta. O passo mais importante é dar início ao processo: envolver as equipas de compras desde cedo, criar parcerias estratégicas com fornecedores e utilizar ferramentas digitais que tornem o fluxo de informação mais claro e eficiente. Estes elementos são cruciais para o sucesso de qualquer projeto.
FAQs
Como começar a implementar logística integrada numa obra?
A logística integrada na construção começa com um planeamento cuidadoso desde o início do projeto. É essencial alinhar o plano logístico ao cronograma da obra, definindo com precisão o que será necessário, em que quantidade e em que momento para cada fase.
Para tornar o processo mais eficiente, recorra a ferramentas digitais que ajudam a gerir cotações, negociar com fornecedores e coordenar entregas. Estas ferramentas não só oferecem maior rastreabilidade e controlo de custos, como também minimizam problemas como atrasos ou o excesso de materiais acumulados no canteiro de obras.
Que informações preciso para ter stock em tempo real no canteiro?
Para garantir um stock em tempo real no canteiro, é essencial integrar tecnologias de captura de dados, software de gestão e uma base de dados central. Equipamentos como sensores RFID, leitores de códigos de barras ou QR codes, dispositivos móveis robustos e câmaras de vigilância são fundamentais. Estes dispositivos enviam informações para um sistema WMS ou plataformas integradas, registando automaticamente as entradas, movimentações e consumos de materiais. A ligação a sistemas ERP permite ainda realizar ajustes rápidos e precisos.
Como medir o ROI da logística integrada e do Just-in-Time?
Avaliar o retorno sobre o investimento (ROI) da logística integrada e do modelo Just-in-Time exige uma análise cuidadosa dos custos associados aos métodos tradicionais em comparação com as vantagens do novo sistema. É essencial observar como esses métodos contribuem para reduzir desperdícios, diminuir custos logísticos e de armazenagem e evitar compras urgentes e atrasos inesperados.
Para obter uma visão clara, utilize indicadores-chave como:
- Avanço físico da obra: Permite acompanhar o progresso real em relação ao planeado.
- Rastreabilidade de pedidos: Garante maior controlo e visibilidade em toda a cadeia de abastecimento.
- Dados reais: Ajuda a identificar e eliminar atividades que não agregam valor ao processo.
Ao focar-se nesses elementos, pode-se medir com precisão o impacto positivo da logística integrada e do Just-in-Time na eficiência operacional e nos custos gerais.
